Tai gamtinių dujų infrastruktūra, sujungsianti Lenkijos bei Lietuvos, o tuo pačiu ir Baltijos šalių bei Suomijos gamtinių dujų perdavimo sistemas su Europos Sąjungos (ES) sistema. Gamtinės dujos jungtimi galės tekėti abiem kryptimis. GIPL dujotiekis drieksis nuo Jauniūnų dujų kompresorių stoties (DKS) Širvintų rajone iki Holovčycių DKS Lenkijos pusėje. Planuojama, kad jungtis tarp Lenkijos ir Lietuvos bus nutiesta iki 2021 m. pabaigos. Europos Komisija GIPL projektą pripažino bendrojo ES intereso projektu (PCI).
Investicijos
Preliminari GIPL projekto vertė – 500 milijonų eurų. Investicijos į infrastruktūrą Lietuvos teritorijoje sudarys iki 136 milijonų eurų. Verslo aplinkos analizei ir galimybių studijai parengti bei GIPL projekto poveikio aplinkai vertinimo ataskaitai parengti buvo gauta ES finansinė parama pagal Europos Komisijos transeuropinių energetikos tinklų (TEN-E) programą, kuri sudarė 50% nuo tinkamų finansuoti išlaidų. Europos Komisijos 2014 m. sprendimu GIPL projekto parengiamiesiems darbams skirta iki 10,6 milijonų eurų ir iki 295,4 milijonų eurų statybos darbams atlikti pagal Europos tinklų infrastruktūros priemonę (CEF). Be ES finansinės paramos, GIPL projekto statybos darbus finansuos Lietuva, Latvija ir Estija pagal tarpvalstybinį sąnaudų paskirstymo sprendimą, padengdamos dalį GIPL infrastruktūros kaštų Lenkijos teritorijoje – iš viso 54,9 milijonus eurų. Likusi projekto dalis finansuojama projekto vykdytojų lėšomis.
Projekto nauda
Integruos Baltijos šalių ir Suomijos dujų rinkas į bendrą ES dujų rinką
Sukurs prieigą prie alternatyvių dujų tiekimo šaltinių, kelių bei padidins dujų rinkos konkurencingumą
Padidins dujų tiekimo saugumą ir patikimumą – sukuriant tiek papildomus dujų perdavimo pajėgumus, tiek galimybes taikyti ES šalių solidarumo mechanizmus ekstremalios situacijos atveju
Sudarys sąlygas lanksčiau ir efektyviau panaudoti Lenkijos bei Lietuvos SGD terminalus ir perdavimo tinklus
Padidins dujų prekybos likvidumą Baltijos šalių ir Lenkijos prekybos zonose, sustiprins jų regioninį vaidmenį
2019 m. gruodžio 30 d. įsigaliojus rangos darbų sutarčiai, nedelsiant pradėtas statyti GIPL dujotiekis. Kviečiame susipažinti su statybos darbų pažanga.
SAUSIS
Nuo darbų pradžios sausio mėn. iki vasario pabaigos:
KOVAS
BALANDIS
Dėl COVID-19 viruso pandemijos Lietuvoje galiojantis karantinas ir veiklos apribojimai balandį neturėjo įtakos dujų jungties tarp Lietuvos ir Lenkijos GIPL statyboms. Darbai vyksta kaip numatyta ir net sparčiau. Kaip ir planuota, jungtis bus pastatyta iki 2021 m. pabaigos, o šiemet numatyta atlikti du trečdalius statybos darbų. Daugiau informacijos.
LIEPA

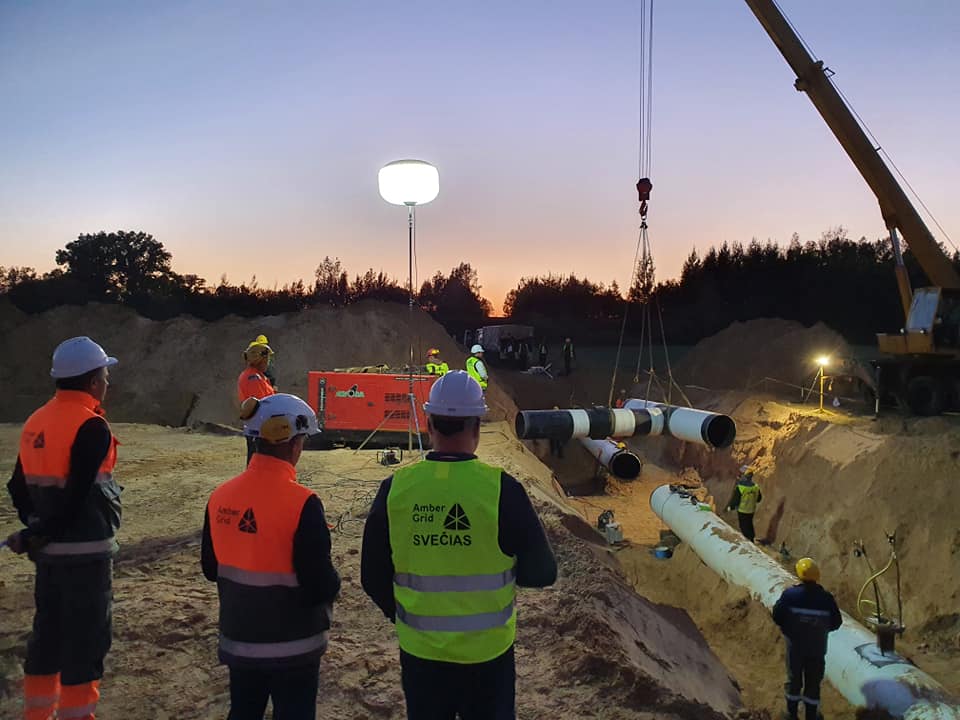

Pradėti horizontalaus kryptinio gręžimo (HDD) darbai tiesiant dujotiekį po Nemuno upe. Atliktas pirmosios gijos pilotinis gręžimas. Po didžiausia šalies upe 20 metrų gylyje bus nutiesti du apie 700 metrų ilgio vamzdžiai. Lygiagrečiai, vienas šalia kito abu vamzdžiai klojami, užtikrinant saugų dujų tiekimą. Daugiau informacijos.
SPALIS
Iki spalio pabaigos įgyvendinta 52 proc. GIPL statybos darbų.
Bendras dujotiekio ilgis Lietuvos ir Lenkijos teritorijose
508 km
Dujotiekio ilgis Lenkijoje
343 km
Dujotiekio ilgis Lietuvoje
165 km
PL->LT 27 TWh/metus
(2,4 mlrd. kub. m/metus)
LT->PL 21 TWh/metus
(1,9 mlrd. kub. m/metus)
PL->LT 74 GWh/parą
(6,6 mln. kub. m/parą)
LT->PL 58 GWh/parą
(5,2 mln. kub. m/parą)
Lenkijos terirorijoje
8,4 MPa
Lietuvos teritorijoje
5,4 MPa
